Fregnoley – point de situation (25.6.25, 10h00)

Publié le 25 juin 2025
L’ouverture de la route Champsec – Lourtier et la mise en service du pont militaire est planifiée pour le mercredi 2 juillet à 06h00.

Construction du pont militaire

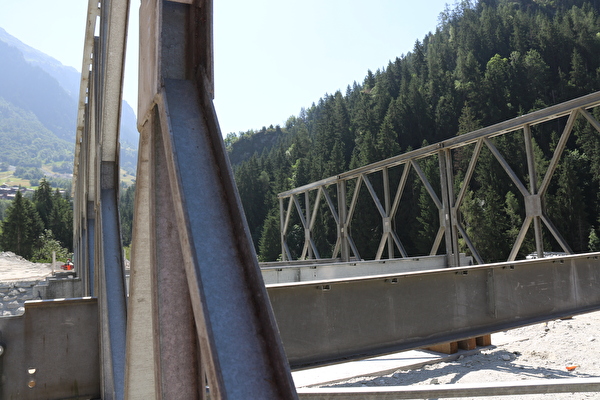

Les travaux de construction du pont militaire avancent selon la planification définie, à satisfaction des responsables et de la troupe engagée. Aujourd’hui, l’Armée procédera à une première « poussée » de quelques mètres, ce qui lui permettra de continuer la construction de plusieurs éléments. A ce stade, 30 des 51 mètres de l’armature sont assemblés. Si tout se passe comme prévu, le pont atteindra le radier en rive gauche d’ici demain soir, et vendredi soir l’ouvrage devrait être terminé. C’est le but que s’est fixée l’Armée qui démobilisera de façon graduée entre samedi et le début de la semaine prochaine.



Travaux complémentaires en vue de l’ouverture



Une fois le pont finalisé, d’importants travaux d’accès seront menés, à savoir :



  • Vendredi 27 et samedi 28 juin
    • Finalisation des rampes d’accès au pont sur les deux rives
    • Pose de 560 tonnes de grave sur le tracé des tronçons d’accès au pont
    • Installation des barrières heras pour sécuriser latéralement le pont
  • Dimanche 29 juin : le chantier sera fermé
  • Lundi 30 juin
    • Réglages des nouveaux tronçons d’accès sur les deux rives
  • Mardi 1er juillet
    • Pose de 200 tonnes d’enrobé
  • Mercredi 2 juillet à 06h00 : ouverture de l’axe en trafic alterné avec feux



A noter qu’en parallèle de ces travaux, l’Etat du Valais placera une signalisation « intelligente » (feux de détection de trafic) de manière à garantir une circulation en mode alterné la plus fluide possible, la largeur du pont ne permettant pas un trafic bidirectionnel.

Quant au marquage de la route (lignes de bord), il sera effectué ultérieurement.



Prudence de mise



La pose de la grave et de l’enrobé, dont les volumes sont indiqués plus haut, générera un trafic intense de poids lourds dans la vallée. Nous appelons donc à la prudence donc et vous remercions de votre compréhension.


Visites officielles



Demain jeudi 26 juin, les Conseillers d’Etat Franziska Biner et Stéphane Ganzer effectueront une visite officielle sur site. Il est prévu de les orienter sur la situation générale du Fregnoley et des autres travaux connexes. Ils visiteront ensuite le chantier, où la presse est également invitée.



Le 1er juillet à 18h00, le Divisionnaire Raynald Droz, chef de la Division Territoriale 1, sera présent sur site pour la signature de la Convention et la remise officielle de l’ouvrage construit par l’Armée à l’Etat du Valais.





Remarques finales



Nous rappelons que l’accès au chantier demeure strictement interdit !



La planification décrite ci-dessus est actuellement retenue par la cellule de crise et tous les partenaires impliqués. Elle est sujette à modifications, si des événements indépendants de la volonté générale devaient intervenir.





Commune de Val de Bagnes

Pierre-Martin Moulin                                        Diane Michellod

Chef Cellule de crise                                          Communication Cellule de crise
